來源:地產集團 發布時間:2022-08-18
近日,經過地產集團艱苦奮戰湘潭市火車站北片區二期10kV電力桿線提前完成遷改任務并予以銷號到位,至此,這一制約湘潭市中醫醫院整體遷建項目推進的“攔路虎”得以順利清除,為后期項目推進鋪平了道路,也對萬樓碧泉湖片區周邊地塊“凈地”招商及產業布局起到了重要的推動作用。
據了解,湘潭市中醫醫院整體遷建項目是“十四五”湘潭市重點民生項目,也是湘潭市“四區一地一圈一強”建設重大項目,總建筑面積約12.7萬平方米,建成后,將完善萬樓碧泉湖片區公共資源配套,改善湘潭市醫療資源布局,促進中醫藥衛生事業的發展,進一步滿足人民群眾的健康需求。
隨著項目的持續推進,桿線成為了制約項目建設的瓶頸。為確保電力遷改線路一次性成型,避免重復投資,地產集團積極行動。 多次組織專業人員深入現場反復勘察,并與電力設計單位、湘潭市規劃建筑設計院有限責任公司反復協商調整,在短期內最終完成設計方案。
該項目施工難度不小,線路走徑和施工工序都比較復雜,拆除室外桿線前需新建線路接入變壓器,新建部分要按護潭西路綜合管廊內高壓電力管線設計要求埋設,全長約900米,完成新建部分后方可拆除室外桿線。
整個推進過程的難點遠不止這些,因新建管網考慮安裝至護潭西路綜合管廊內,而護潭西路綜合管廊室內空間較大,寬3米,高2.8米,長1300米,且位于地下約5.5米-6.5米深處,新建管網要安裝入管廊內操作難度極大,加之管廊局部未全部完工,滲水點較多,恰逢7月上旬暴雨,雨水大部分進入管廊內。管廊內積水水位深達2米,透氣性差,施工環境惡劣。同時,因要拆除室外原有線路需要先行新建管廊內的管網及線路并接通送電,而每年7月~9月是用電高峰時期,電力部門有特殊停電要求,需提前一個月并在該月中旬統一申報停電計劃,停電時長不能超過4小時,遷改時間緊、任務重、難度大。

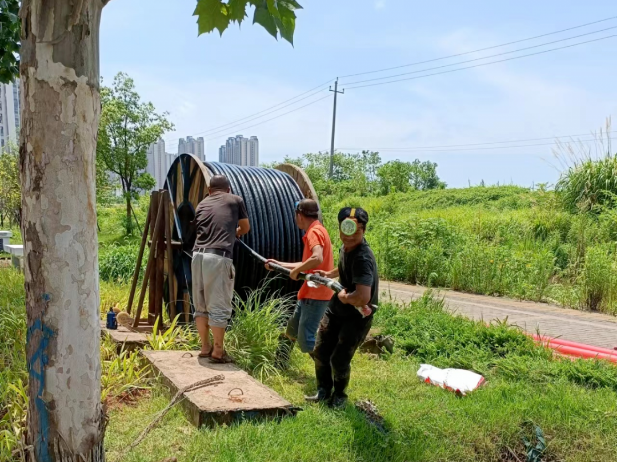

▲作業現場。
為保障項目進度,地產集團精心組織編制遷改工程施工方案、組織申報停電工作,充分做好人員配備、物資供應、現場安全等各項準備工作。同時增設十幾臺水泵日夜排放積水,在900米范圍內沿線打開井蓋確保通風,并在井蓋周邊布置好防墜警示燈等相關措施,時刻加強施工協調和現場安全管控,提前做好停電申報計劃,在各方緊密配合下加快施工,最終提前圓滿完成任務。

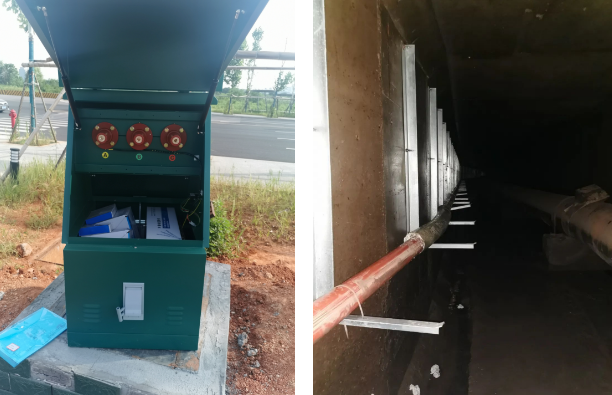

▲新裝設備和管線。
接下來,地產集團將加速土地整理為片區發展不斷努力。
